本網訊 ?張家口熱電公司2號機組DCS自主可控改造第二十天,接線工作就全部順利完成,比計劃工期節點提前1天實現機柜受電一次成功,標志著改造項目的安裝施工工作取得階段性成果。
近日,該項目已進入改造的關鍵時期,該公司設備部熱工專業駐扎主控室和現場各個角落,緊鑼密鼓地進行設備傳動工作,高效推動DCS傳動工作按節點完成,發電機組“煥新升級”工程將全面發力。

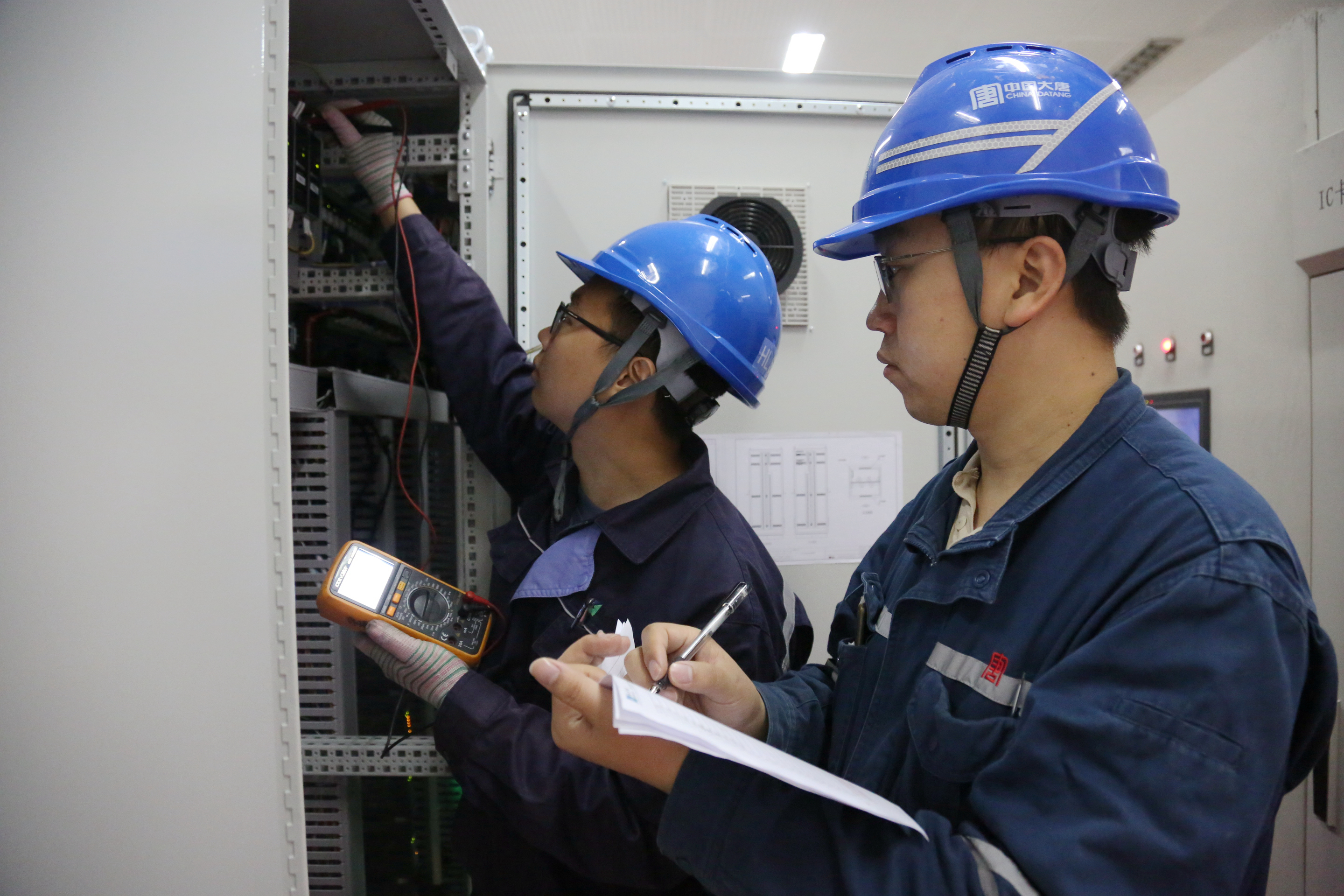

分管上位機人員認真接收信號,盯緊系統畫面反饋,眼疾手快準確記錄傳動情況,就地兩兩一組逐個系統、逐個測點一一排查……從機側零米一層一層爬到22米,從爐頂環繞汽包逐層至零米,再到室外引風機、空壓機……一天下來10000多的傳動點位,利用一周時間加班加點的連續奮戰,截至9月28日,已完成兩遍全面傳動,進一步提升了工控系統自主可控能力。
